青岛设备搬运|吊装、高空吊装
当前位置:首页 » 客户见证 » 养马岛空调制冷机组吊装搬运就位现场

养马岛空调制冷机组吊装搬运就位现场

【信息来源】:青岛设备搬运
【发布时间】:2014.11.25
【浏览次数】:
咨询热线:18363952789

    2014年11月1日青岛吉日心连心起重有限公司为烟台养马岛空调制冷机组吊装工作,下面是养马岛空调制冷机组吊装搬运就位安全及报价协议及工程作业现场图片。

甲方:山东长洋空调工程有限公司
乙方:青岛吉日心连心起重有限公司
一 概述
   养马岛制冷机组吊装就位,因空间有限,环境复杂,施工准备工作中,要严格检查安全措施落实。施工及准备工作中要严格遵守安全操作规程,落实施工安全措施。
二  编程依据
    《起重机械安全规程 》 [GB6067-86]
    《起重设备安装工程施工及验收规范》 [JBJ31-96]
    《起重机械安全规程 》 [GB6067-86]
    《起重设备安装工程施工及验收规范》 [JBJ31-96]
    《大型设备吊装工程施工工艺标准》 [SHJ515-90]
    《重型设备吊装工艺与计算》 [中国建筑工业出版社 根据总载荷和起升高度,选择吊车和起重绳承载力(起重钢丝绳采用走二或走三)。要注意吊车的绳容,卷扬机的速度选择,克服因卷扬机的绳长而引起的自旋,叉车与卷扬机配合。
在设备吊装时,除了受设备自身作用外,还必须承受附加载荷,以及吊车引起的动载荷。
三 导向方式的确定
   因设备吊装高度,及现场环境的限制,设备起升时必须克服风力的影响,沿固定的轨道上升,不得发生旋转和偏移,以免发生设备的碰,擦。因此,设备吊装时,必须选择合适的导向方式.
四 1、现场安全保证措施;
 a 对进入现场施工人员必须进行一次安全交底,严格遵守安全操作规程;
    b现场作业人员必须带好安全帽,高空作业系好安全带。
    c统一指挥、统一信号、明确分工、各负其责、集中思想、安全操作、各就各位、各司其责;
    d起重机必须可靠接地,以防电击,臂架应固定安全可靠。
    e 施工前必须仔细检查部分情况;

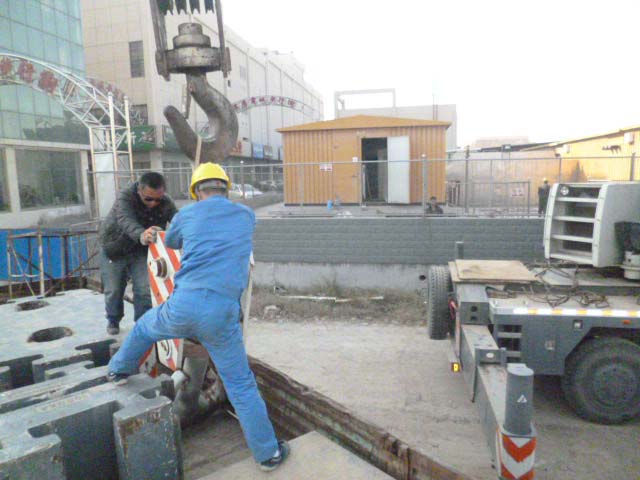

    f必须进行试吊,并调整卷扬机的抱刹,必须保证灵敏可靠;
    g施工现场设置临时警戒线,各开口危险区域禁止站人;
    h进入现场使用电源箱、卷扬机控制按钮、交流接触器的所有触点必须灵敏可靠;
    i现场监测人员在安全员和总指挥的领导下严守岗位、严格监测指定位置数据,有权制止不安全作业和违章操作
 k设备吊装到所在楼层,因为设备较重,地面压力达不到设备拖拉要求,采取地面铺铁板,增加设备的接地面积,从而符合吊装要求。
   l如有出现人员伤亡或设备碰撞损坏一切由施工方承担(即搬运设备方承担)
2、 吊五吊装拖拉就位步骤

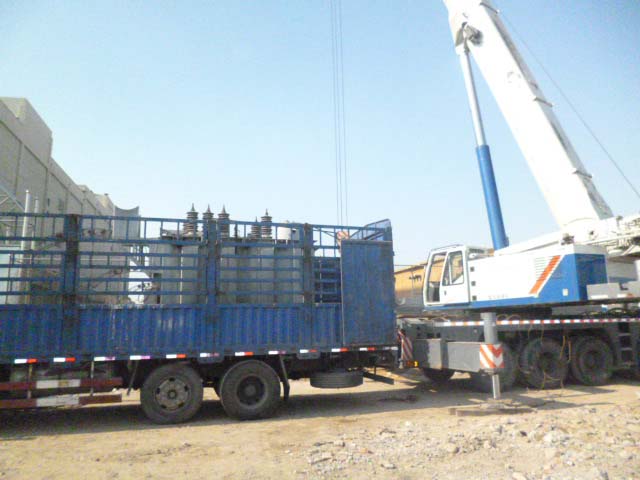

1.设备和工具准备(油千斤若干个,道木,坦克车及滚杠,电锤,卷扬机,滑轮组,钢板,大吊车,叉车,索具。。。。),人员到位。
 2保证电力供应
与业主等单位多方协调,协作,确保设备一次吊装成功。

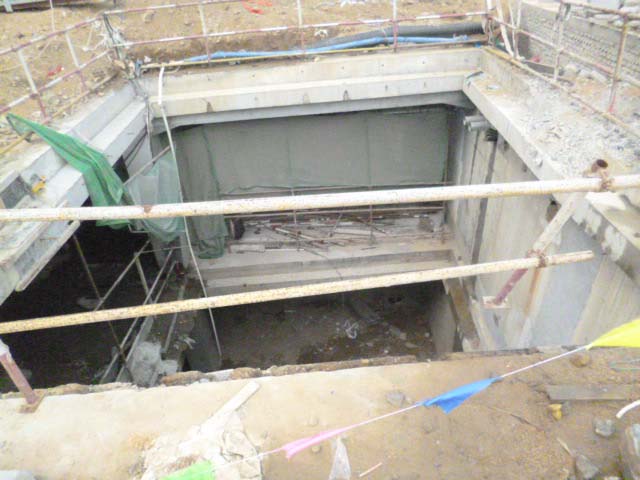

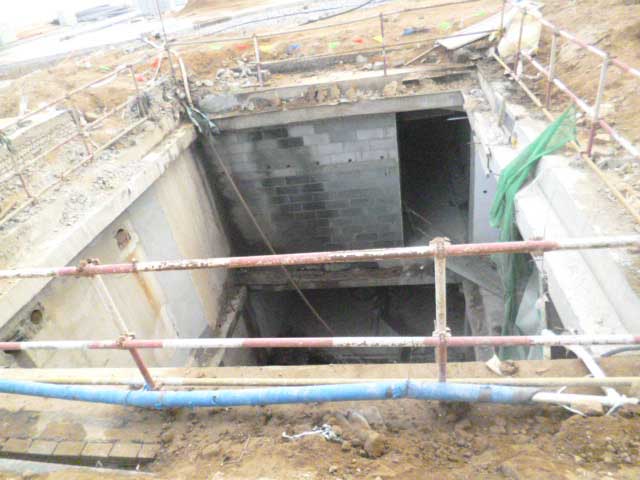

3在基础里边中心靠墙地方打一个点(挂滑轮组及卷扬机拖拉设备使用)。
4.根据制冷机组的长宽及现场情况特定操作步骤:

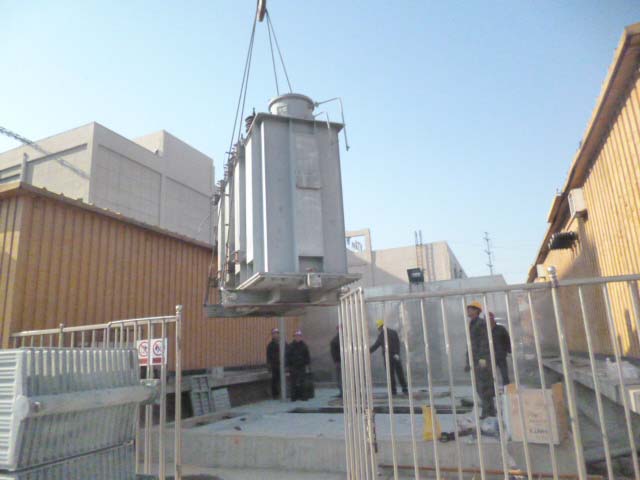

拉制冷机组的车,工具车倒进吊装现场后紧靠着平台,接着大吊车倒进紧靠着吊装口及设备车,支好吊车,挂好制冷机组各吊点然后起吊试吊2-3次,试吊成功后把制冷机组起升吊装,然后再试吊2-3次,试吊无误后把制冷机组慢慢转到吊装口中心,再慢慢落在坦克车上

,挂好卷扬机带力后,放上坦克车平稳无误,所有受力等检查无误后取下吊装点绳索。接着卷扬机拖拉到里边转弯处,再有叉车卷扬机配合转向下坡,最后拖拉到基础就位,调试找平。另几台制冷机组同上结束。
5报价
吊装费拖拉费工具车工具叉车。。。所有费用共计43000元。
五:吊装设备明细

六:工期及付款方式
工期   天,当日按工程量结算,不拖不欠。
七:设备到达工地现场,甲乙双方检查外观无损伤后,交由乙方全权负责设备安全,如果在吊装工程中,因吊装问题导致设备发生任何损坏,由乙方承担损失。
