2014年10月10日青岛吉日心连心起重有限公司为聊城发电厂进行的设备吊装,吊装前我们为聊城发电厂制定了详细的吊装搬运方案:
施工单位:聊城发电厂
委托单位:青岛吉日心连心起重有限公司
一、概述
根据现场勘察,因空间有限,环境复杂,施工及准备工作中要严格遵守安全操作规程,落实施工安全措施。特定以下方案:
二、编程依据
《起重机械安全规程》[GB6067-86]
《起重设备安装工程施工及验收规范》[JBJ31-96]
《大型设备吊装工程施工工艺标准》[SHJ515-90]
《重型设备吊装工艺与计算》[中国建筑工业出版设]
三、施工机械、工具、人员
1施工机械:大型起重机一部,
2施工工具:工具车,牵引卷扬机,载重坦克车,枕木,钢丝绳,滑轮组,吊环,脚式千斤顶,手摇千斤顶,电动葫芦,20吨手拉葫芦,2-3个通用吊装工具等,
3施工人员:专业技术工作人员,专业起重工,现场指挥人员一名。
四、施工步骤及方法
1:把卷扬机固定后,牵引点放在吊装吊装口(待设备升到吊装口时),挂在设备拉力点上。
2:把大型起重机支在吊装位置上,用两个20吨手拉葫芦分别挂在设备前面两个吊装点上,再用承重20吨以上钢丝绳两端绳套用大于20吨的卡环套住设备后面两个吊装点,然后把两个手拉葫芦和钢丝绳挂在吊钩上,绳索长短受力均匀后起吊试吊,无误后慢慢起升设备,待设备升到吊装口高于坦克车时,卷扬机牵引绳挂在设备拉力点上带力,放上坦克车。
3:松手拉葫芦、卷扬机、电动葫芦、吊机等配合慢慢把设备移进四分之三,取下手拉葫芦后,待设备后面受力点到楼板上时,再把设备放在两个坦克车上,取下钢丝绳,然后再配合牵引到基础旁。
4:用千斤顶,枕木,坦克车,电动葫芦等配合把设备放到基础上就位。
5:用饼式千斤顶,脚式千斤顶,水平仪等对设备调平。第一台设备完成,其他同上完成。

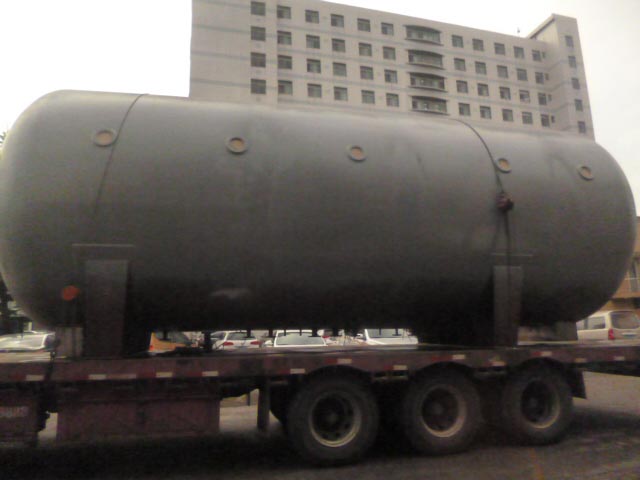

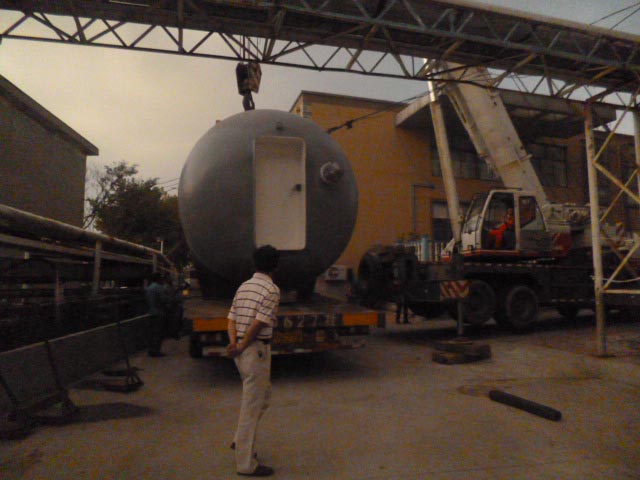

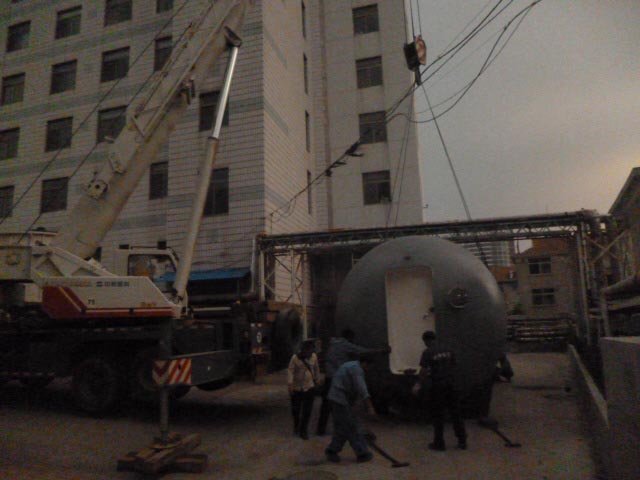

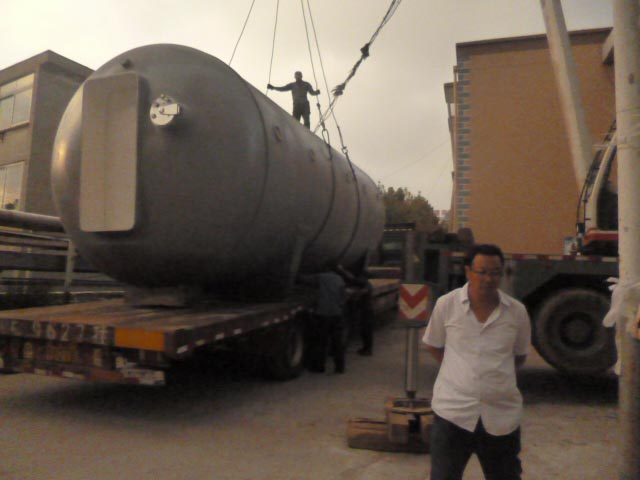

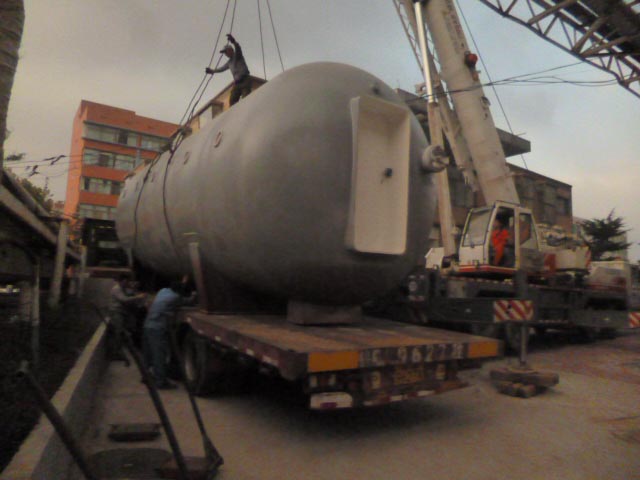

以下是现场作业图片:
